Головне заперечення при переході на іншого постачальника звучить майже дослівно однаково: «ми не можемо дозволити собі зупинку лінії».
Це обґрунтований страх, і відповідь на нього не обіцянка «все буде швидко». Відповідь керована інженерна процедура, у якій момент фізичної заміни займає найменшу частину роботи, а все важливе робиться до того, як хтось торкнеться лінії.
Нижче методологія міграції: коли обладнання дійсно пора міняти, з чого складаються чотири етапи переходу і чому фактичний простій вимірюється годинами міжзмінного вікна, а не днями.
Коли час міняти обладнання: 5 ознак
Заміна виправдана не тоді, коли обладнання «старе», а коли справджується хоча б дві з цих ознак.
1. Витратні матеріали коштують непропорційно дорого. Порахуйте вартість чорнил і розчинника на 1000 відбитків, а не ціну каністри. Коли витратні прив'язані до одного постачальника без альтернатив, ця цифра росте щороку незалежно від вас. На лініях із високим потоком витратні за рік легко перевищують вартість нового апарата.
2. Немає запчастин або строк постачання став непристойним. Головка під замовлення на 8–12 тижнів це не постачання, це лотерея. Обладнання, зняте з виробництва, переходить у режим, коли кожна поломка стає потенційною зупинкою на місяці.
3. Сервіс довгий. Не «дорогий», а саме довгий. Якщо інженер приїжджає на третій день, реальна вартість сервісу це три зміни без маркування, а не сума в акті.
4. Обладнання не тягне нові вимоги. Найактуальніший сценарій зараз: потрібен DataMatrix із нормованим класом якості й унікальний код на кожну одиницю, а апарат уміє тільки рядковий текст і статичний макет. Це не питання налаштувань це фізична межа обладнання.
5. Вендор пішов з ринку або згорнув підтримку. Формально обладнання працює. Фактично ви залишилися з ним наодинці: без оновлень ПЗ, без гарантії, без інженера, який знає цю модель.
Правило ухвалення рішення. Порівнюйте не ціну апарата, а сукупну вартість володіння: витратні + сервіс + запчастини + вартість ризику простою. Саме останній компонент найчастіше не рахують а він вирішальний. Один незапланований простій у пікову зміну може коштувати більше, ніж різниця в ціні між ремонтом і заміною.
Головний страх клієнта: «а якщо лінія стане»
Цей страх обґрунтований але не з тієї причини, яку зазвичай називають.
Ризик міграції створює не сам монтаж. Демонтувати старий апарат і поставити новий це години. Ризик створюють три речі, які лежать поза монтажем:
-
Невідомі параметри інсталяції. Ніхто не знає точно, на якій висоті стоїть головка, як саме заведений сигнал від датчика продукту, звідки береться сигнал швидкості. Це з'ясовується вже під час монтажу і саме тут виникають затримки.
-
Несумісність інфраструктури. Виявляється, що кріплення нового апарата не стає на наявну стійку, а роз'єм енкодера інший. Замовляти перехідник посеред міжзмінного вікна це і є та зупинка, якої всі бояться.
-
Непідтверджена якість друку на конкретному продукті. Апарат приїхав, змонтували, а код на цій упаковці не тримається або не проходить за класом якості. Тепер лінія стоїть, а рішення немає.
Усі три ризики знімаються до дня монтажу. Саме тому міграція це проєкт із чотирьох етапів, а не візит із викруткою.
Етап 1. Аудит наявної інсталяції і збір параметрів
Найважливіший етап. Виконується на працюючій лінії, нічого не зупиняє.
Що фіксує інженер:
-
Параметри лінії: фактична швидкість у робочих режимах (не паспортна), розміри й матеріал упаковки, точка нанесення, доступ до неї.
-
Технологічні умови: конденсат, мийка, термообробка, вібрація, температура й вологість у зоні нанесення. Це визначає вибір чорнил і клас захисту.
-
Наявна механіка: тип і геометрія кріплення, стійка, можливість використати їх повторно.
-
Сигнальний контур: датчик продукту (тип, спосіб підключення, живлення), енкодер (тип, роздільна здатність, спосіб з'єднання), джерело сигналу старту друку.
-
Дані: звідки береться зміст відбитка вручну, з шаблону, з ERP/MES. Чи потрібно зберегти інтеграцію.
-
Живлення й комунікації: розетка, заземлення, мережевий порт, стиснене повітря за потреби.
Ключовий результат аудиту перелік того, що можна зберегти. На практиці кріплення, стійку, енкодер і датчики часто вдається використати повторно. Це знижує і вартість переходу, і головне час монтажу: не треба свердлити, вести кабелі й перебирати сигнальний контур.
За підсумками аудиту з'являється не «комерційна пропозиція», а технічна карта міграції: що знімаємо, що лишаємо, що ставимо, скільки часу займає кожна операція.
Етап 2. Тестове маркування на зразках клієнта до закупівлі
Правило, від якого не варто відступати: обладнання не купується, доки не надрукувало на вашій упаковці.
Клієнт передає реальні зразки ту саму пляшку, гофрокороб, плівку, дойпак із того самого матеріалу й тієї самої партії. На них виконується тестове нанесення з підбором чорнил під фактичні умови.
Що перевіряється на зразках:
-
читабельність і клас якості коду на конкретній поверхні;
-
адгезія після того, чого зазнає упаковка далі: стерилізація, охолодження, конденсат, мийка, тертя при палетуванні;
-
поведінка при робочій швидкості лінії;
-
стійкість відбитка при витиранні й транспортуванні.
Це етап, який знімає найнеприємніший сценарій міграції «змонтували, а не працює на нашому продукті». Після нього ризик переходить із категорії «побачимо» в категорію «перевірено».
Етап 3. Монтаж у міжзмінне вікно або паралельна робота двох систем
Тут виконується власне заміна. Два сценарії залежно від того, наскільки критична лінія.
Сценарій А. Монтаж у міжзмінне вікно
Стандартний варіант, коли аудит зроблено й інфраструктура підготовлена. Роботи виконуються в технологічну паузу: нічна перерва, санітарна година, плановий простій на мийку.
Послідовність:
-
Демонтаж старого апарата (кріплення й сигнальний контур лишаються на місці, якщо аудит підтвердив сумісність).
-
Установка нового на підготовлене кріплення.
-
Підключення живлення й сигналів від наявних датчика та енкодера.
-
Завантаження макетів, налаштування позиції й затримки друку.
-
Тестовий прогін на робочій швидкості, перевірка коду.
Оскільки чорнила підібрані заздалегідь, а параметри зняті на етапі аудиту, налаштування це верифікація готового рішення, а не пошук.
Сценарій Б. Паралельна робота двох систем
Для ліній, де навіть міжзмінне вікно недоступне або де ціна помилки надто висока.
Новий апарат монтується поруч із наявним, на власне кріплення, поки старий продовжує працювати. Далі тестова експлуатація на реальному потоці, звірка результату, і тільки після підтвердження стабільності маркування перемикається на нове обладнання. Старий апарат якийсь час лишається на лінії як резерв.
Цей сценарій дорожчий за монтажем і потребує місця біля лінії, але фактичний простій при перемиканні прямує до нуля.
Етап 4. Навчання операторів і передача регламенту обслуговування
Етап, який найчастіше формально «проводять» за 15 хвилин і саме через це нове обладнання за півроку опиняється в тому ж стані, що й старе.
Що має входити в передачу:
-
Робота з інтерфейсом: запуск, зміна макета, реакція на типові повідомлення.
-
Щоденний регламент: що перевіряти щозміни, щотижня, щомісяця письмово, одним аркушем біля лінії, з полем для підпису зміни.
-
Блок «чого робити не можна»: протирати головку невідповідним засобом, промивати «схожим» розчинником, чистити сопло механічно, змінювати технологічні параметри самостійно. Це найдорожча частина навчання.
-
Порядок ескалації: що оператор робить сам, за чим викликає механіка, коли дзвонить у сервіс.
-
Запас витратних на першу зміну й на найближчий місяць, щоб перехід не впирався в постачання.
Нове обладнання дає перевагу тільки в парі з регламентом. Без нього ви через рік повернетеся до розмови про заміну з тих самих причин.
Результат: фактичний час простою і економія

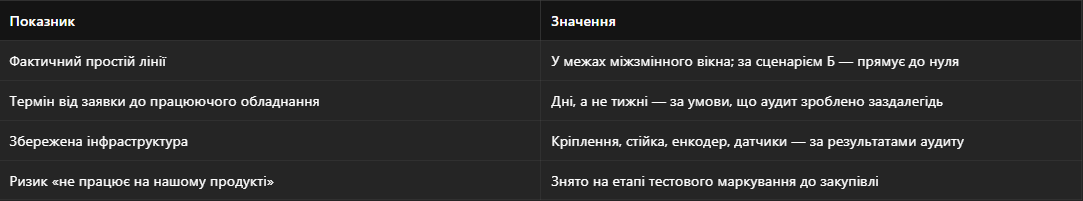

Що виглядає як реалістичний результат правильно спланованої міграції:

Приклад із практики. Виробництво харчової галузі, Дніпропетровська область, лінія розливу кетчупу на 40–45 одиниць за хвилину. Стояли каплеструменеві маркіратори іншого вендора з виробленим ресурсом. Ми спочатку відремонтували наявне обладнання — воно попрацювало, але стало зрозуміло, що ремонт лише відкладає рішення. Перейшли на нове: два каплеструменеві BestCode плюс один картриджний Sojet.
Від отримання заявки до працюючого на лінії обладнання минуло 2 дні. Виробничий графік не зупиняли. Критичною умовою на цій лінії була стійкість коду до стерилізації і саме її перевіряли до впровадження. Обладнання в експлуатації з 2024 року, брак маркування не фіксується.
Два дні стали можливими не через терміновість, а тому що ми вже знали цю лінію: швидкість, продукт, термічний режим, стан інсталяції. Це і є ефект першого етапу.
Висновок
Міграція на іншого вендора керована процедура, а не стрибок у невідомість. Простій при заміні визначається не швидкістю монтажу, а якістю підготовки: аудит знімає невизначеність, тестове маркування знімає технологічний ризик, збережена інфраструктура скорочує сам монтаж до годин.
І головне при ухваленні рішення: порівнюйте не ціну обладнання, а сукупну вартість володіння витратні матеріали, сервіс, запчастини й вартість ризику простою. Обладнання, яке дешевше в закупівлі та дорожче в експлуатації, це відкладений рахунок.
Розрахуємо сценарій заміни для вашої лінії. Інженер PROMARK проводить аудит наявної інсталяції на працюючому виробництві, визначає, що з інфраструктури можна зберегти, і дає оцінку фактичного часу простою при міграції та економії на витратних матеріалах у вашому конкретному випадку. Тестове маркування на ваших зразках до будь-яких зобов'язань щодо закупівлі.
